Đường T1 và T2 là 2 tuyến đường kết nối vào sân bay Long Thành, tuyến T1 và T2 đóng vai trò quan trọng trong việc kết nối sân bay Long Thành với các tuyến giao thông chính, góp phần thúc đẩy phát triển kinh tế – xã hội của khu vực.

1. Thông tin 2 tuyến đường kết nối vào sân bay Long Thành.
– Dự án đường T1 và T2 là công trình giao thông kết nối sân bay Long Thành với Quốc lộ 51 và cao tốc TP.HCM – Long Thành – Dầu Giây. Công trình được khởi công từ tháng 7/2023, thời gian xây dựng 885 ngày, tổng giá trị hơn 2.630 tỷ đồng.
- Tuyến T1: Chiều dài khoảng 4,3 km kéo dài từ phía Tây sân bay Long Thành đến Quốc lộ 51, được thiết kế với 6 làn xe, vận tốc thiết kế 80 km/h theo tiêu chuẩn đường chính đô thị, đường T1 sẽ là tuyến đường lưu thông, vận chuyển máy móc, trang thiết bị chính phục vụ công tác thi công xây dựng các hạng mục của Sân bay Long Thành.
- Tuyến T2: Chiều dài khoảng 3,5 km nối từ đường cao tốc TP.HCM – Long Thành – Dầu Giây đến nút giao với đường T1, được thiết kế với 4 làn xe vẫn tốc thiết kế 80km/h, tuyến T2 còn là 1 đoạn ngắn của tuyến đường cao tốc Biên Hòa-Vũng Tàu đang được thi công ở cả 2 Tỉnh Đồng Nai và Bà Rịa-Vũng Tàu, đường T2 sau khi hoàn thành sẽ giúp cho việc kết nối từ cao tốc TP.HCM-LT-DG về đến sân bay Long Thành sẽ trở nên dễ dàng và tiện lợi hơn, cũng như sẽ giảm tải cho QL.51 vốn dĩ đang bị quá tải trong nhiều năm qua.

2. Tiến độ thi công 2 tuyến đường kết nối vào sân bay Long Thành.
2 tuyến đường kết nối vào sân bay Long Thành được khởi công từ tháng 7/2023, với tổng mức đầu tư hơn 2.630 tỷ đồng và thời gian xây dựng dự kiến là 885 ngày. Theo kế hoạch, toàn bộ công trình dự kiến sẽ được đưa vào sử dụng từ tháng 12/2025. Nhưng xét về tiến độ thực tế hện tại sẽ sớm hơn 3 tháng dự kiến sẽ hoàn thành vào 2/9/2025 để đưa vào khai tahsc kỹ thuật và chuẩn bị cho sân bay Long Thành đi vào khai thác 2/9/2026.
Tiến độ thi công đến tháng 5/2025 tuyến đường T1, T2 đạt hơn 2.100 tỷ (tương đương gần 80% mức đầu tư). Tuyến T1 đoạn từ nút giao Quốc lộ 51 vào sân bay Long Thành sẽ hoàn thành và dự kiến thông xe kỹ thuật vào ngày 30/5/2025, tuyến T2 theo chỉ đạo từ văn phòng Chính Phủ chậm nhất đến tháng 8/2025 phải hoàn thành xong để đưa vào khai thác kỹ thuật cũng với đường T1 vào ngày 2/9/2025.
Theo báo cáo từ ACV, đối với tiến độ thi công tháng 5/2025, liên danh nhà thầu đã huy động trên công trường 800 nhân sự, 196 máy móc trang thiết bị và triển khai đồng loạt các mũi thi công như: đắp đất K95 tuyến số 2; đắp đất gia tải; thi công cấp phối đá dăm, cọc khoan nhồi, mố, trụ cầu, dầm Super T…

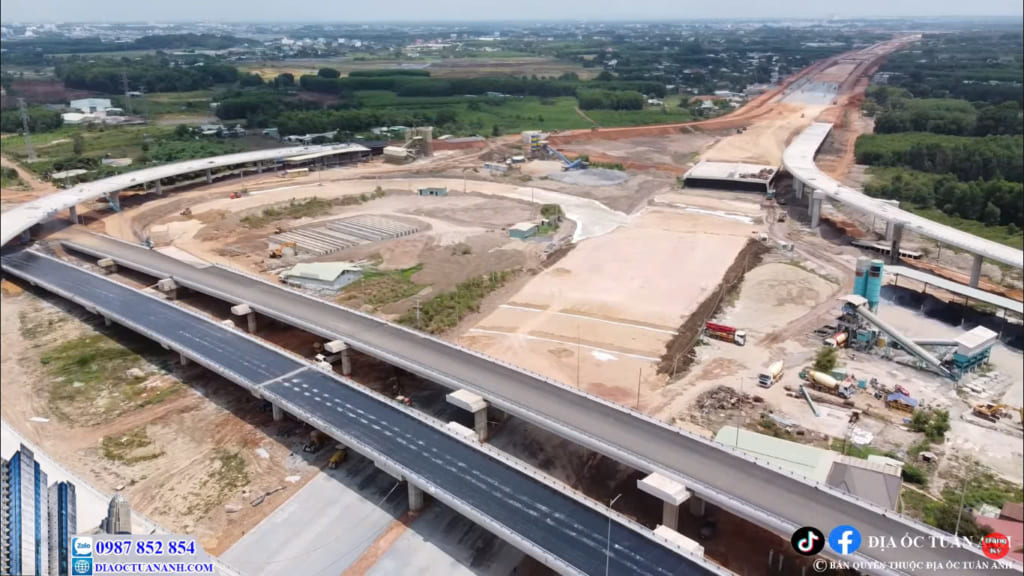

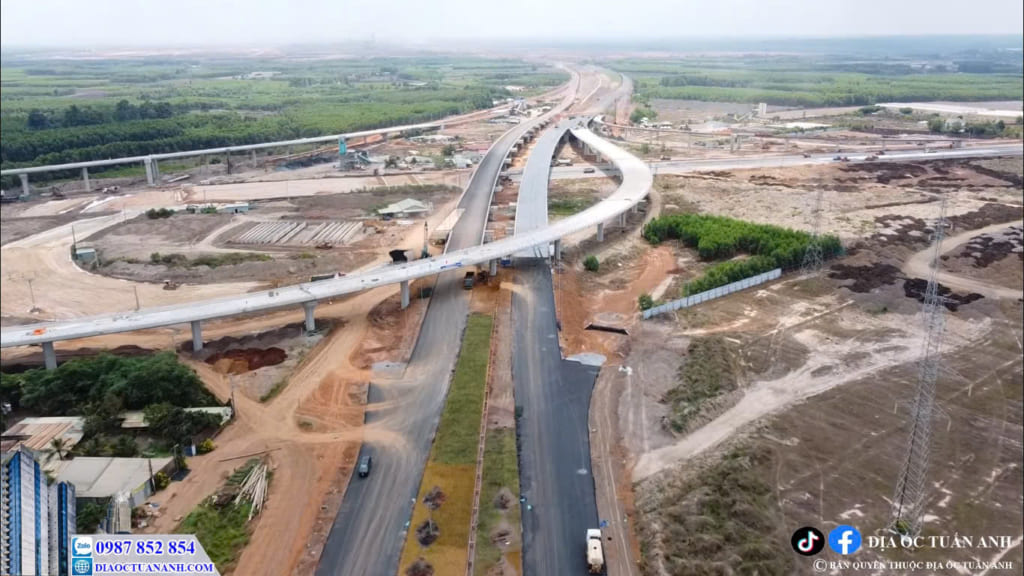

3. Cận cảnh tuyến T1 và T2 kết nối vào sân bay Long Thành
